Suomeen rakennettiin viime vuonna 212 uutta tuulivoimalaa

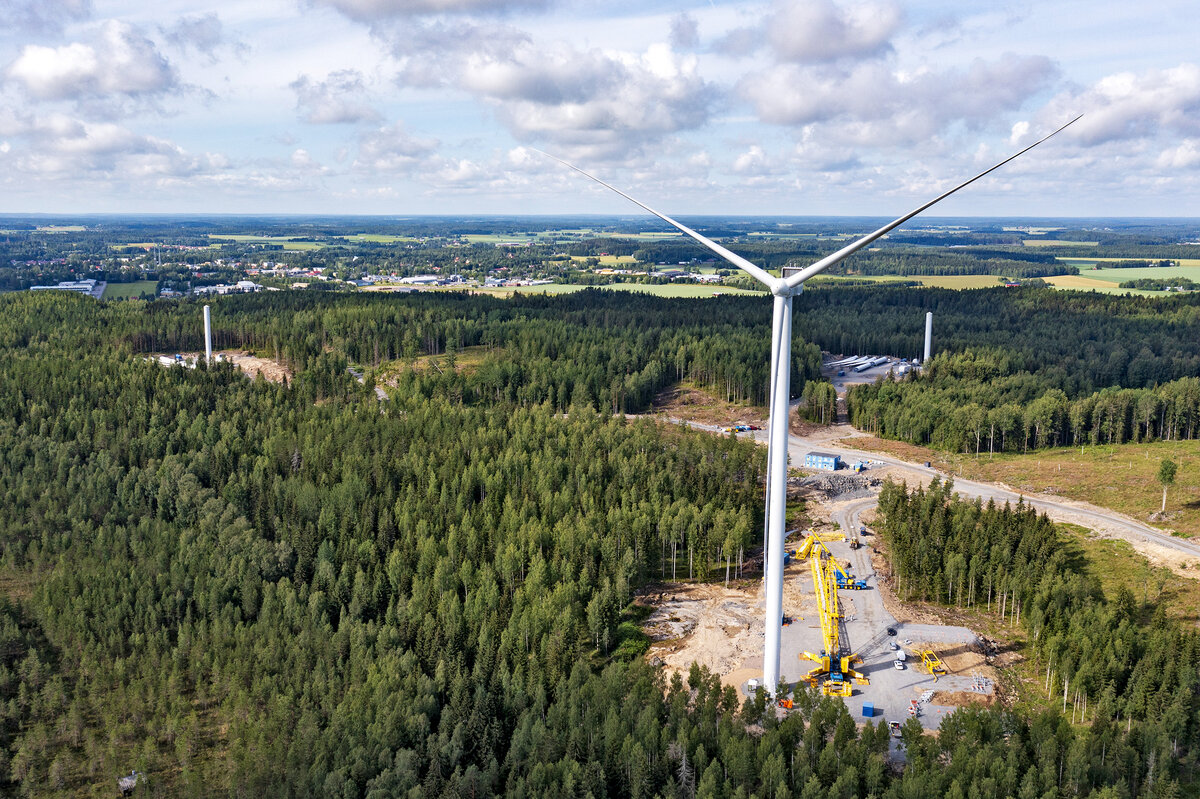

Suomessa on nyt 1 601 tuulivoimalaa. Suomessa on nyt 1 601 tuulivoimalaa. Kuva: Juha Paju-Heikkilä

Viime vuosi oli Suomen historian toiseksi vilkkain tuulivoimarakentamisen vuosi. Viime vuoden aikana Suomeen rakennettiin 212 uutta tuulivoimalaa. Tulevien vuosien rakennustahti kasvattaa tuulivoimakapasiteettia, sillä uusien hankkeiden kehitystyö niin maalla kuin merelläkin on aktiivista. Samaan aikaan taloudellinen epävarmuus, kustannusten nousu ja sota Euroopassa ovat osuneet myös tuulivoimaan, ja uusien investointien varmistuminen kestää aiempaa kauemmin.

Investointien jatkuvuus on tärkeää alihankintaketjuille sekä teollisuuden hankkeille, jotka tarvitsevat suomalaista, puhdasta ja edullista sähköntuotantoa. Puhtaan sähköntuotannon lisääminen on keskeisin elementti Suomen kilpaillessa uusista teollisuuden hankkeista.

Suomessa on nyt 1 601 tuulivoimalaa, joiden yhteenlaskettu teho on 6 946 megawattia (MW). Vuonna 2023 kapasiteetti kasvoi 212 voimalalla ja 1 280 MW:lla. Suomesta purettiin vuoden aikana neljä tuulivoimalaa, joiden teho oli yhteensä 12 MW.

Tuulivoima on Suomessa edelleen vahvasti keskittynyt Pohjois-Pohjanmaalle ja muihin Pohjanmaan maakuntiin. Eniten uusia voimaloita rakennettiin vuonna 2023 Pohjois-Pohjanmaan, Pohjanmaan ja Etelä-Pohjanmaan maakuntiin. Pohjois-Pohjanmaalla on 38,5 prosenttia Suomen tuulivoimasta, missä on myös valtaosa kehitteillä olevista hankkeista.

– Vaikka alueellisesti tasainen rakentaminen olisi monesta syystä erittäin tärkeää, on mukava huomata, että ne kunnat, joissa on jo paljon tuulivoimaloita, luvittavat niitä myös lisää. Tuulivoimaan on siis totuttu hyvin eikä siitä koeta kohtuutonta haittaa, kommentoi Suomen Tuulivoimayhdistyksen toimitusjohtaja Anni Mikkonen tiedotteessa.

Vuodelle 2024 ennakoidaan noin 450 MW:n lisäystä ja vuodelle 2025 on jo tiedossa lähes 2 000 MW uutta tuulivoimakapasiteettia. Vaikka rakenteilla olevat hankkeet ovat tarkasti tiedossa, siirtyvät hankkeet helposti vuodelta toiselle, aiottua aiemmaksi tai myöhemmäksi.

– Varsinainen voimaloiden nostotyö pyritään tekemään vuoden vähätuulisemmalla jaksolla eli kesäkaudella. Käyttöönottovaihe voi kuitenkin viedä useammankin kuukauden, joten loppuvuonna aina elämme jännittäviä hetkiä sen osalta, kumman vuoden puolella voimalat katsotaan valmistuneiksi. Voimalatoimituksissa on ollut viime aikoina myös viivästymisiä, joiden tiedetään siirtävän hankkeiden valmistumista vuodelta 2024 vuodelle 2025, Mikkonen kuvaa tuulivoimarakentamisen vaiheita.

– Vielä viime vuoden lopulla tuli uusia investointipäätöksiä hankkeista, jotka valmistuvat jo 2025. Nousseet kustannukset ja yleinen epävarmuus aiheuttavat sen, että kaikesta esimerkiksi neuvotellaan tarkemmin ja pidempään – asiat varmistuvat myöhemmässä vaiheessa. Olemme luottavaisia rakentamistahdin jatkuvuuden osalta. Rakentamisen jatkuminen on äärimmäisen tärkeää: Suomi ei pysty kilpailemaan tukieuroilla monen muun maan vetyhankkeille ja muille uusille puhtaan siirtymän teollisuushankkeille. Meidän kilpailuvalttimme on siinä, että puhdasta ja edullista sähköntuotantoa on mahdollista rakentaa lisää, sääntely on järkevää ja luvitusprosessit ovat sujuvia. Tämä on tärkeää pitää tänä vuonna tiukasti mielessä, kun hallitusohjelman lukuisia tuulivoimakirjauksia toimeenpannaan. Suomen täytyy pysyä mukana kilpailussa uusista jätti-investoinneista ja energiajärjestelmän modernisointityön täytyy edetä – suhdanteista riippumatta, Mikkonen sanoo.

Suomen Tuulivoimayhdistys ry (STY) on tuulivoima-alan edunvalvontajärjestö.

Aamuset-kaupunkimedia (AKM)

Henkilöauto ulos tieltä Liedossa, toinen ajokaista suljettuna Aurantiellä

Henkilöauto ajo ulos Liedossa Aurantiellä tiistaina aamupäivällä. Pelastus- ja tutkintatoimet ovat kesken.

VATT: Osa-aikatyötä tekevien työttömien määrä ei romahtanut suojaosien poiston jälkeen

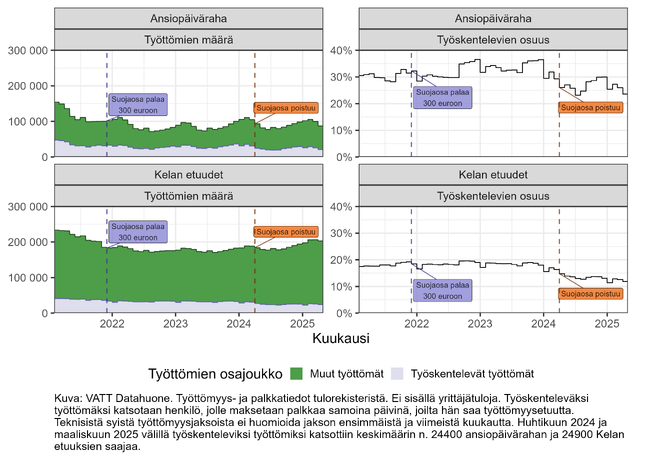

VATT:n tutkijat kävivät läpi kansallisen tulorekisterin, Finanssivalvonnan ja Kelan tietoja, ja huomasivat, ettei osa-aikaisesti työtä tekevien työttömien määrä ole romahtanut työttömyysturvan ja asumistuen suojaosien poistamisen jälkeen. Data näyttää, että osa-aikatyötä tekevien määrä on edelleen selkeästi korkeampi kuin ennen suojaosien voimaantuloa vuonna 2014.

Rakennuksen vieressä paloi nuotio Kaarinassa, pelastuslaitos sammutti

Rakennuksen vieressä paloi maanantaina illalla Piispanristintiellä Kaarinassa nuotio, jonka pelastuslaitos sammutti.

Karhunaukion monitoimitalon liikennesuunnitelmat kaupunkiympäristölautakunnassa

Suunnittelualue punaisella ja monitoimitalon korttelit YO-1 -merkinnällä opaskartalla.

Kaupunkiympäristölautakunnan hyväksyttäväksi esitetään tiistaina suunnitelmat Karhukadun ja Itäkaaren osan uusista liikennejärjestelyistä Karhunaukion monitoimitalon saavutettavuuden varmistamiseksi sekä näihin liittyvät nopeusrajoitusmuutokset koko Huhkolan alueella että Pormestarinkadun alkuosalla.

Turun kaupunki tukee järjestöjä vuosittain lähes kymmenellä miljoonalla eurolla

Turun kaupungin avustusta voi hakea esimerkiksi hyvinvoinnin ja terveyden edistämiseen, kulttuurin ja liikuntamahdollisuuksien toteuttamiseen tai nuorten toimintaan.

Turun telakalla laskettiin neljännen Icon-aluksen köli

Icon 4 -aluksen köli laskettiin maanantaina Pernossa.

Meyer Turun telakalla juhlittiin maanantaina 8. syyskuuta neljännen Icon-sarjan risteilyaluksen kölinlaskua. Royal Caribbean -varustamolle rakennettava laiva, työnimeltään Icon 4, on edennyt rungonkoontivaiheeseen.

Kaupunginhallitus hyväksyi uudet johtoryhmät ja päätöksenteon menettelytapaohjeen

Kaupunginhallitus asetti kolme uutta yhteisvaikuttavaa johtoryhmää kahden vuoden toimikaudeksi. Jokaiseen johtoryhmään nimettiin viisi luottamushenkilöä. Ryhmissä työskentelee kaupungin johtoa ja asiantuntijoita.

Jyrsintä- ja päällystystyö sulkee ajokaistan Pernontiellä ja Ankkurikylänkadulla

Pernontiellä tehdään jyrsintä- ja päällystystyötä Heinikonkadun ja Gotlanninkadun välillä 9.–21. syyskuuta. Yksi ajokaista on pois käytöstä työmaan kohdalla.

Syyskesäinen lämpö jatkuu vielä alkuviikolla – sadevaroituksia osaan maata

Lämpötila on lähipäivinä suuressa osassa maata jopa kuusi astetta korkeampi kuin syyskuussa tyypillisesti tähän aikaan. Helleraja ylittyi tänään iltapäivällä Salossa.

Naapparit valtaavat Raision kirjaston

Raision Kirjastotalossa pidetään uuden kirjan Naapparit karkuteillä julkistamistilaisuus lauantaina 13. syyskuuta kello 11 alkaen. Koko perheen tapahtumassa on kaikenlaista puuhailtavaa perheen pienimmille.

Tupakankäry toi pelastuslaitoksen asunnon ovelle Ispoisissa

Naapurit havaitsivat maanantaina illalla jonkinlaista käryä asunnosta Rätiälänkadulla Ispoisissa ja soittivat hätäpuhelun, kun eivät saaneet ketään avaamaan ovea.

Pakina: Naapureita vältellen

Syksy on saapunut. Otan kolme askelta kotipihalla ja viima on värjännyt nenänpäästäni punaisen. Iltapäivällä hikoilen kuin pieni sika. Trenssitakki on liikaa, mutta pelkkä pitkähihainen aamulla auttamatta liian vähän.

Muiden rahoituslaitosten myöntämien kulutusluottojen keskikorot laskeneet

Uusia vakuudettomia kulutusluottoja nostettiin vuoden toisella neljänneksellä muista rahoituslaitoksista 67 miljoonan euron edestä, mikä on 40 prosenttia enemmän kuin vuosi sitten vastaavana aikana. Uusien vakuudettomien kulutusluottojen sovittu vuosikorko oli 8,03 prosenttia ja todellinen vuosikorko 12,52 prosenttia, kun vuosi sitten vastaavana aikana sovittu vuosikorko oli 8,71 prosenttia ja todellinen vuosikorko 13,50 prosenttia.

Korona- ja kausi-influenssarokotukset alkavat Varsinais-Suomessa syys–lokakuussa

Koronarokotukset alkavat Varsinais-Suomessa syyskuussa. Ne etenevät syksyn aikana THL:n määrittelemien kohderyhmien mukaisesti. Riskiryhmien influenssarokotukset alkavat loka–marraskuussa. Kaikki lisätiedot rokotuksista löytyvät verkkosivuilta varha.fi/influenssa ja varha.fi/korona.

Jari Paasikivi valittu Turun uudeksi joukkoliikennejohtajaksi

Jari Paasikivi.

Turun seudun joukkoliikennettä luotsaamaan valittiin diplomi-insinööri Jari Paasikivi . Paasikivellä on kokemusta joukkoliikenteen järjestämisestä ja kehittämisestä sekä kunnallisella että yksityisellä sektorilla. Tehtävän hakuaika päättyi 23. heinäkuuta.

Farmari-Volvo törmäsi pyöräilijään Länsikeskuksessa, poliisi pyytää ilmoittautumaan

Lounais-Suomen poliisi selvittää maanantaina 1. syyskuuta tapahtunutta liikenneonnettomuutta, jossa autoilija törmäsi suojatietä polkupyörällä ylittäneeseen poikaan Länsikeskuksessa.

Pukkilan korttelille LEED Platinum -sertifikaatti

Pukkilan vanhalle tehdasalueelle rakentunut viiden kerrostalon ja pysäköintihallin muodostama kokonaisuus on saanut LEED Platinum -ympäristösertifikaatin.

Pukkilan vanhalle tehdasalueelle kortteli 88:aan rakentunut viiden kerrostalon ja pysäköintihallin muodostama kokonaisuus on saanut LEED Platinum -ympäristösertifikaatin. Kohde on EU-taksonomian mukainen.

Hirvionnettomuudet lisääntyneet viime vuosina – eniten onnettomuuksia syyskuussa

Hirvionnettomuuksien määrä on kääntynyt kasvuun Suomessa. Viime vuonna sattui yli 1 600 hirvionnettomuutta, kun edellisvuonna niitä sattui noin 1 500. Etenkin syys-lokakuussa autoilijoiden on syytä olla valppaana, kun hirvet ovat aktiivisimmillaan ja keliolosuhteet muuttuvat haastavammiksi.

Urheilu

Turkulaiset salibandyjoukkueet uuden edessä

TPS:n ja FBC Loiston keskinäisestä taistosta on lupa odottaa entistä tasaisempaa. Kauden ensimmäistä derbyä joudutaan odottamaan lokakuun alkuun.

TPS ja Loisto lähtevät F-liigan kauteen muuttuneessa tilanteessa

TPS:n Mika Suoraniemi luottaa kauden kynnyksellä ympärillään oleviin

Mika Suoraniemi on toiminut TPS:ssä muun muassa pelaajana, juniorivalmentajana, pelaajatarkkailijana ja nyt urheilutoimenjohtajana.

Liiga-kausi käynnistyy huomenna 9. syyskuuta, kun kiekko putoaa Hämeenlinnassa jäähän HPK–TPS-ottelun alkamisen merkiksi. Myös pitkän päivätyön TPS:ssä eri rooleissa tehneelle Mika Suoraniemelle uusi kausi on uuden alku. Alkava kausi on Suoraniemen ensimmäinen TPS:n urheilutoimenjohtajana.

Otteluanalyysi: Onni Helén ja Elmer Vauhkonen sulattivat EIF:n puolustuksen

Onni Helén iski kaksi maalia.

TPS pudotti EIF:n kyydistä toisen puoliajan alussa ja eteni 4–0-voittoon jalkapalloilun Ykkösliigan ottelussa Kupittaalla. TPS vankisti asemaansa sarjan kärjessä. FC Lahti, joka on pelannut ottelun vähemmän, vaanii kuitenkin kolmen pisteen päässä.

Jussi Niska jatkaa Interin väreissä

Jussi Niska.

FC Inter on käyttänyt Jussi Niskan viime kaudella solmitussa jatkosopimuksessa olleen optiovuoden, jonka myötä Niska nähdään turkulaisten riveissä myös kaudella 2026.

Otteluanalyysi: Pikkuhuuhkajat aloitti karsinnat vakuuttavasti

Mika Lehkosuon valmentamat pikkuhuuhkajat aloittivat EM-paikan metsästyksen odotetulla voitolla.

Suomen alle 21-vuotiaiden jalkapallomaajoukkue aloitti EM-karsinnat odotetulla voitolla San Marinosta, kun karsinnat Kupittaalla torstaina alkoivat. Pikkuhuuhkajilla oli ennen karsintojen alkua vain kolme harjoitusta alla, mutta se ei ottelussa pahemmin näkynyt. Toki San Marino ei myöskään ollut merkittävä mittari joukkueen todellisesta iskukyvystä. Isompia haasteita Mika Lehkosuon valmennettaville on luvassa myöhemmin syksyn aikana, muun muassa marraskuussa, kun Suomi saa Kupittaalla Romanian vieraakseen.

Interin Eero Vuorjoki pikkuhuuhkajiin

Eero Vuorjoki.

Interin maalivahti Eero Vuorjoki on nimetty Suomen alle 21-vuotiaiden jalkapallomaajoukkueen kokoonpanoon. Pikkuhuuhkajat aloittaa matkansa kohti kesän 2027 EM-kisoja syyskuussa. Suomi kohtaa 4. syyskuuta Kupittaalla San Marinon kello 17 alkavassa ottelussa. 9. syyskuuta on edessä vierasottelu Kyprosta vastaan.
